1. “十四五”期间,我国关注推动政务信息化共建共用,推动构建网络安全空间命运共同体,属于(1)的建设内容。详情 ↗
- A.科技中国
- B.数字中国
- C.制造强国
- D.创新强国
1. “十四五”期间,我国关注推动政务信息化共建共用,推动构建网络安全空间命运共同体,属于(1)的建设内容。详情 ↗
2. (2)关注的是业务,以业务驱动技术,强调IT 与业务的对齐,以开放标准封装业务流程和已有的应用系统,实现应用系统之间的相互访问。详情 ↗
3. (3)是一种新型的计算模式,其核心在于对开放网络环境下的大规模互联网用户群体资源进行有效管理和系统利用,以实现智能最大化。详情 ↗
4. 在可用性和可靠性规划与设计中,需要引入特定的方法来提高系统的可用性,其中把可能出错的组件从服务中删除属于(4)策略。详情 ↗
5. 2021 年9 月1 日起施行《关键信息基础设施安全保护条例》(中华人民共和国国务院令第745号)规定,运营者应当自行或委托网络安全服务机构对关键信息基础设施(5)网络安全检测和风险评估。详情 ↗
6. 当前,人工智能细分领域涌现出大批专业型深度学习框架,其中(6)擅长自然语言处理。详情 ↗
7. 数据分析师在数据治理的(7)阶段,对业务进行分析,并应用业务埋点的方法分析并获取所需要的数据。详情 ↗
8. 国务院国资委办公厅2020 年8 月发布的《关于加快推进国有企业数字化转型工作的通知》中提出的四个转型方向,其中“探索平台化、集成化、场景化增值服务”属于推进(8)的内容。详情 ↗
9. 图中软件架构设计属于(9)风格。详情 ↗

10. CMMI 的项目管理类过程域不包含(10)。详情 ↗
11. 主流的软件开发工具(IDE)均提供一些插件,用来进行代码的静态检查,有助于开发人员做出质量更高的软件,这种插件所进行的测试,不属于(11)。详情 ↗
12. 企业内的应用集成可以包括表示集成、数据集成、控制集成和业务流程集成等多个层次和方面,对于这些集成方式关系的描述。不正确的是(12)。详情 ↗
13. 信息必须依赖其存储、传输、处理及应用的载体(媒介)而存在,信息系统设备的安全主要包括(13)。详情 ↗
14. 《国家秘密法》属于(14)。详情 ↗
15. 关于RSA 算法的描述,不正确的是(15)。详情 ↗
16. 依据2021 年印发的《5G 应用“扬帆”行动计划(2021-2023 年)》的通知,到2023 年,我国5G应用发展水平显著提升,综合实力持续加强,打造(16)深度融合新生态。(1)信息技术(2)通信技术(3)运营技术(4)网络技术详情 ↗
17. 当前我国政府信息化和电子政务建设发展迅速,人民群众办理很多业务只需要通过浏览器就可以完成,这些业务单位信息系统架构规划属于(17)。详情 ↗
18. 信息化系统规划中。制定项目计划通常用到(18)。详情 ↗
19. 2021 年实施的《中华人民共和国个人信息保护法》中规定,个人信息处理者处理不满(19)周岁未成年人个人信息的,应当取得未成年人的父母或其监护人同意。详情 ↗
20. GB/T 8566-2007《信息技术·软件生存周期过程》中,将软件生成周期分为获取过程、供应过程、开发过程、运作过程和(20)。详情 ↗
21. (21)往往决定了项目的方向,一旦开发人员估计错误,将会出现严重的后果。详情 ↗
22. 关于项目招投标的描述,不正确的是(22)。详情 ↗
23. 使用Scrum 进行敏捷项目管理,其中,(23)负责维护进程和任务。详情 ↗
24. 某100 人的公司承接了一个大型项目,所有部门都参与了该项目,其中55 人为全职参与。项目经理小A 专职负责项目管理,公司配置管理人员小B 兼职负责该项目的行政工作,则该公司的组织结构类型是(24)。详情 ↗
25. 关于项目阶段、项目生命周期及项目管理过程的描述,不正确的是(25)。详情 ↗
26. 关于项目管理计划的描述,不正确的是(26)。详情 ↗
27. 在项目管理中,根据可能的项目或环境变量的变化,以及他们与其他变量之间的关系,利用(27)来预测潜在的后果。详情 ↗
28. 属于整体变更控制的成果的是(28)。①变更请求②项目管理计划更新③工作绩效信息④工作绩效报告⑤变更日志⑥项目文件更新详情 ↗
29. 范围管理计划中不包含(29)。详情 ↗
30. 关于收集需求的描述,不正确的是(30)。详情 ↗
31. 在确认范围过程中,(31)主要关注项目范围对项目进度、资金和资源的影响,这些因素是否超过了组织承受范围,是否在投入产出上具有合理性。详情 ↗
32. 某个程序的两个模块,模块A 实现设备的运行功能,模块B 实现设备运行过程中实时监控设备状态数据的功能。则项目计划网络图中,模块A 和模块B 的依赖关系可表示为(32)型。详情 ↗

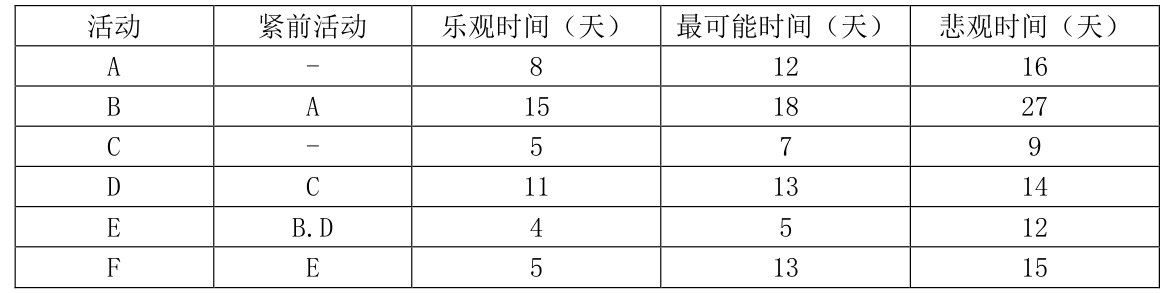

33. 下图表示某项目各个活动关系及乐观、最可能、悲观完成时间,假设各活动的三种完成时间服从β分布,按照三点估算法该项目标准差为3.2 天,则项目在(33)完成的概率为95%。详情 ↗

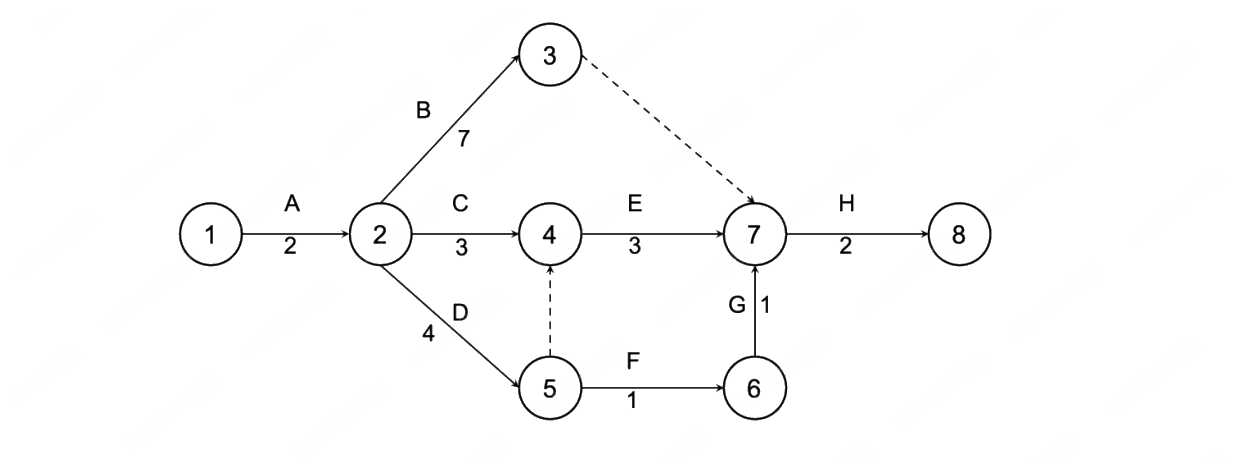

34. 下图是某项目的进度网络图,则在保障不会影响项目总工期的情况下,活动E 最多能拖延(34)天。详情 ↗

35. 某项目估算,最乐观成本105 万元,利用三点估算法,按三角分布计算出的值为94 万元,按β分布。计算出的值为94.5 万元,则最悲观成本为(35)万元。详情 ↗
36. 某项目按工作量平均分配到10 个月完成,每月成本相同。项目管理储备15 万元。在项目进行到第3 个月末时,项目实际花费为BAC 的30%,完成总工作量的20%,如果不加以纠偏,根据当前进度,项目完工估算为120 万元,则项目总预算为(36)。详情 ↗

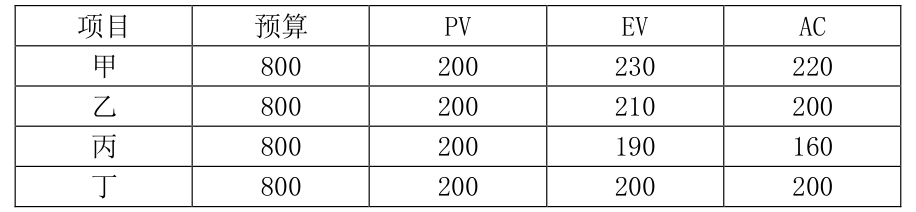

37. 四个项目甲、乙、丙、丁的工期均是四年,在第一年末时,各项目进度数据如表所示,则最有可能在按时完工的同时并能更好控制成本的项目是(37)。详情 ↗

38. 规划质量管理的目的是(38)。详情 ↗
39. 实施质量保证的主要作用是(39)。详情 ↗
40. 关于质量控制的描述,不正确的是(40)。详情 ↗
41. 工程师小王作为项目干系人之一,主动去访问项目相关的知识库,这种沟通属于(41)。详情 ↗
42. (42)的目的是随时确保所有沟通参与者之间的信息流动的最优化。详情 ↗
43. 干系人管理的活动按时间顺序排列正确的是(43)。①管理干系人期望,确保目标实现 ②查看项目章程和采购文件③识别干系人及其相关信息 ④制定干系人管理计划A②③④① B.②④①③ C③④②① D③①②④详情 ↗
44. 根据干系人分类模型。“高利益-低权力”的干系人对项目最不可能的一种态度是(44)。详情 ↗
45. 关于风险和风险管理的描述,不正确的是(45)。详情 ↗
46. 项目经理在风险识别时,需要分析政策、气候、运输条件等因素与活动所需原材料成本之间的关系,此时需采用的决策工具是(46)。详情 ↗

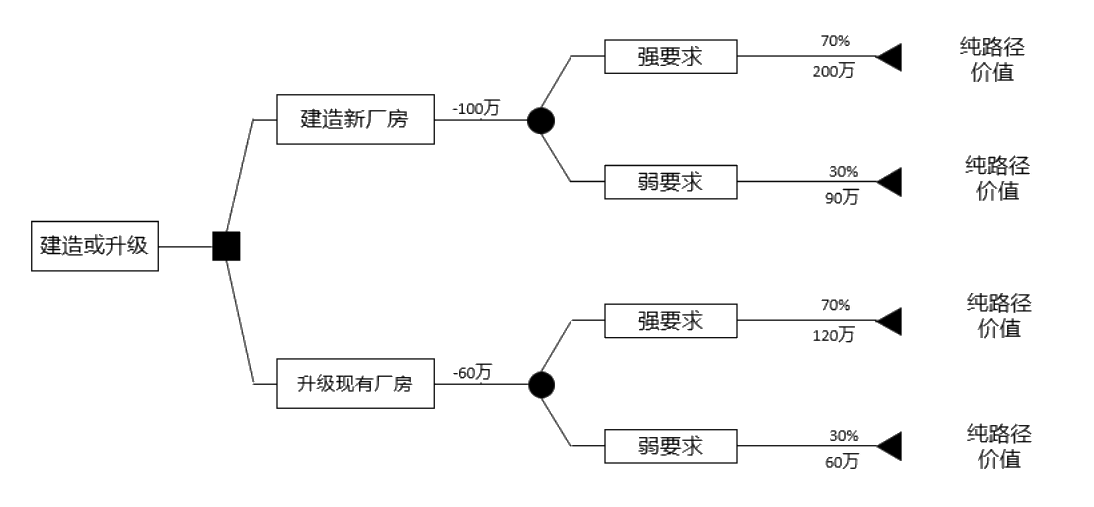

47. 某厂房建造或者升级的两种方案的决策树分析如下图所示,由图可知。组织宜选择(47)的方案,因为该方案的EMV 为(47)万元。详情 ↗

48. 近期,国家多个部委发布相关文件,其中“督促平台及第三方合作单位为建立劳动关系的外卖送餐员参加社会保险,支持其他外卖送餐员参加社会保险”。本条信息按照马斯洛的需求层次理论,属于(48)的需求。详情 ↗
49. 团队成员的离职率降低,是(49)过程的输出。详情 ↗
50. (50)不是管理项目团队过程的输出。详情 ↗
51. A、B 两个开发人员对信息系统的同一软件部件的两个bug(位于同一代码段)进行修改,当B 欲把计划修改的代码段从(51)检出时,显示锁定,基于配置库的变更控制,可知此时该代码段正在工程师A 的(51)中进行修改。详情 ↗
52. 项目变更按照变更性质划分为重大变更、重要变更和一般变更,通过不同的(52)来实现。详情 ↗
53. 变更管理组织机构的工作程序按时间先后顺序,排列正确的是(53)。①变更效果评估 ②项目工程师提出变更申请③项目经理审批变更申请 ④发出变更通知并组织实施⑤变更申请文档审核流转 ⑥变更方案论证⑦项目管理委员会审查 ⑧项目经理和监理单位监控实施详情 ↗
54. 关于采购管理过程的描述,不正确的是(54)。详情 ↗
55. 在处理索赔的过程中,需要以合同为依据,合同解释非常重要。(55)原则不属于合同解释的原则。详情 ↗
56. 知识管理的工具通常分为(56)三大类。详情 ↗
57. 关于企业战略的描述,不正确的是(57)。详情 ↗
58. 关于BPR 流程再造与优化的描述,不正确的是(58)。详情 ↗
59. 关于项目集生命周期管理的描述,不正确的是(59)。详情 ↗
60. (60)属于“实施项目组合管理过程”的活动。详情 ↗
61. 产品版本更新后、由于工期紧张,测试工程师补测了更新部分的功能,并将测试结果补充到上一版本测试报告中,则该工程师的操作最可能引发的是(61)。详情 ↗
62. (62)活动属于“量化的管理项目”过程。详情 ↗
63. 信息安全系统工程(ISSE)将信息安全系统工程的实施过程分为工程过程、(63)、保证过程三个基本的部分。详情 ↗
64. 目标资源具有一个包含等级的安全标签,访问者拥有包含等级列表的许可,其中定义了可以访问哪个等级的目标,该模型属于(64)。详情 ↗
65. 安全审计的手段主要包括(65)。①识别网络各种违规操作②对信息内容和业务流程进行审计,防止信息非法泄露③响应并阻断网络攻击行为④对系统运行情况进行日常维护详情 ↗
66. 某项目2016年投资额12万元,2018年开始取得项目的净收益(产品-原料辅料及公用工程)6万元/年,2018-2021年每年还会产生其他成本(包括人员工资、管理成本、制造成本等)1.1万元/年,增值税0.35万元/年,营业税金及附加0.05万元/年。则该项目的静态投资回收期为(66)年,截止到2021年底该项目的投资收益率是(67)。详情 ↗
67. 某项目2016年投资额12万元,2018年开始取得项目的净收益(产品-原料辅料及公用工程)6万元/年,2018-2021年每年还会产生其他成本(包括人员工资、管理成本、制造成本等)1.1万元/年,增值税0.35万元/年,营业税金及附加0.05万元/年。则该项目的静态投资回收期为(66)年,截止到2021年底该项目的投资收益率是(67)。详情 ↗
68. 已知某公司生产A、B两种产品,其中生产1件A产品需要1个单位的甲资源、3个单位的丙资源,生产1件B产品需要2个单位的乙资源和2个单位的丙资源。已知现有甲乙丙三种资源4个单位、12个单位和18个单位,通过市场预测,可知A产品的单位市场利润为2元,B产品的单位市场利润为5元。该公司获得最大的市场利润应生产A产品(68)件,此时(69)资源仍有剩余。详情 ↗
69. 已知某公司生产A、B两种产品,其中生产1件A产品需要1个单位的甲资源、3个单位的丙资源,生产1件B产品需要2个单位的乙资源和2个单位的丙资源。已知现有甲乙丙三种资源4个单位、12个单位和18个单位,通过市场预测,可知A产品的单位市场利润为2元,B产品的单位市场利润为5元。该公司获得最大的市场利润应生产A产品(68)件,此时(69)资源仍有剩余。详情 ↗

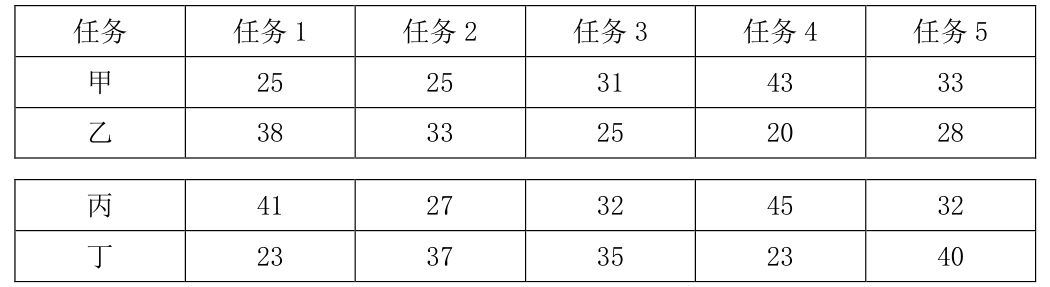

70. 分配甲、乙、丙、丁四个人去完成五项任务。每人完成各项任务时间如表所示,由于任务多于人数,故规定其中有一个人可兼完成两项任务,其余三人每人完成一项,为了花费时间最少,(70)应该完成两项任务。详情 ↗

71. (71)Puts computer resources on the web,and must meet the requirements of supercapacity, super concurrency,super speed and super security.详情 ↗
72. (72)is a decentralized database, ensure that the data will not be tampered withand forged.详情 ↗
73. The information security management system preserves the confidentiality, integrityand availability of information by applying a(73).详情 ↗
74. (74) The process of determining.documenting,and managing stakeholder needs andrequirements to meet Project objectives.详情 ↗
75. (75)is that it provides guidance and direction on how quality will be managed andverified throughout the project.详情 ↗
